透气型塑胶跑道施工流程_衡晟体育设施网
欢迎访问衡晟体育设施网!
15315415077
微信和手机号一致
当前位置:主页 > 新闻资讯 > 施工方案 >

透气型塑胶跑道施工流程

发布日期:2021-10-11 浏览次数:

透气型塑胶跑道施工流程

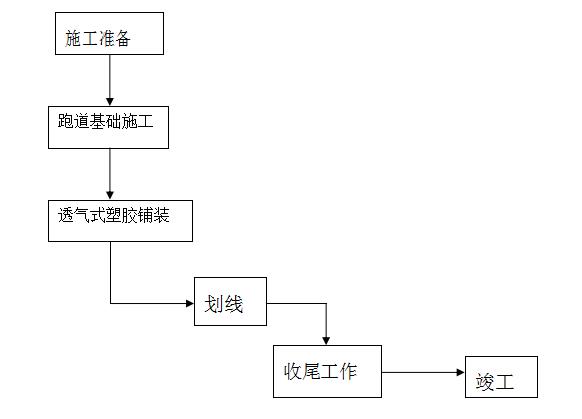

透气型塑胶跑道施工
    ①、进放施工现场的准备工作

    1、胶带、石英钟、靠尺、石笔、油漆、线盒子。

    2、原料:进入现场的原材料及合成材料必须经过检验合格,包括:黑胶粒、红胶粒、绿胶粒、甲组份、乙组份、催化剂、稀料、料桶必须标明种类和编号。

    3、搅拌场:为了便于施工及原材料短途运输,搅拌场必须选择在合理的位置,还不能影响施工,地面用铁板或塑料布铺好,防止污染地面。

    ②、基础的找平

    1、 先用三米经上靠尺分段测量,足球场和直跑道纵向测量圆弧区和弯道以同一半径为准展开测量,并用石笔表明凹陷部位,每次测量宽度不能大于4米。

    2、 用配好的黑胶粒,用直靠尺和加热的抹子配合,将凹陷部位找平。

    ③、底层的摊铺

    1、 整个场地清扫干净,先用裁好的沙布、粘接剂,把排水沟盖板上的眼封好。

    2、 先把摊铺机调试正常,按要求调整好镘板到基础地面的高度,整块场地要从足球场内纵向开始摊铺,然后跑道。

    3、 用黑胶粒加20%的粘接剂,根据温度情况加入适量的催化剂(加到粘接剂里搅拌均匀)经过搅拌机,搅拌3分钟。

    4、 用专业人员,一手操纵键盘,一手拿加执的抹子,处理接边,做到操纵正确、不漏空、不过量不高出、不缺料凹陷,用两人要摊铺机前控制料,做到不缺料、均匀一致,不影响机械正常工作,后边用专人拿加热滚加热找平。

    5、 停工后,切断电源,要认真清洗、清理好摊铺机。

    ④、底层的磨平

    先用裁纸刀把排水沟眼割开,黑胶粒上强度后,用磨光机把场地内接头、不平的部位要认真、细致的打磨,保证下道工序正常进行。

    ⑤、面胶的喷涂

    1、按放好的施工线先喷足球场地,用钢钉把塑料布因定在红绿搭接处,防止污染,严格执行原料配比,调整好因化速度,搅拌均匀,保证用最快速度运送到喷胶机料斗。

    2、喷胶机设专人监护,控制料的粘度及时掌握料的用量,注意夏季太阳直射、气温高时,必须用盖板把喷胶机料斗盖上,防止稀料挥发过快。

    3、持喷枪人员责任心要强,按要求掌握胶的厚度,要均匀一致,当天配料,当天用完,中间不许停机休息,保证喷胶质量。

    4、停工后切断电源,用稀料认真清洗喷胶机、管路、喷枪并将机具放在指定地点为第二天的工作好准备。

    ⑥、划线

    放线时认真核对定位尺寸、持线盒人员要每天检查宽度,必须保证5公分宽,对准空位,轻拿轻放、靠准、压实、随时清理道线盒、不准有残余油漆滴落、喷漆人员要认真负责,做到喷出的漆不堆、不少均匀一致,中午休息、晚间收工时要切断空压机电源、清洗好喷枪方准收工。
塑胶跑道
